Hier finden Sie alle wichtigen Informationen zu diesem Kantonsstrassenprojekt.

Strassenplanauflage
Der Strassenplan Neubau Radweg und Instandsetzung Krauchthalstrasse wird vom 20. November bis 19. Dezember 2026 auf der Gemeindeverwaltung Oberburg aufliegen und auch online einsehbar sein. Ab dem 20. November finden Sie hier den Link zu den Unterlagen.
Ausgangslage

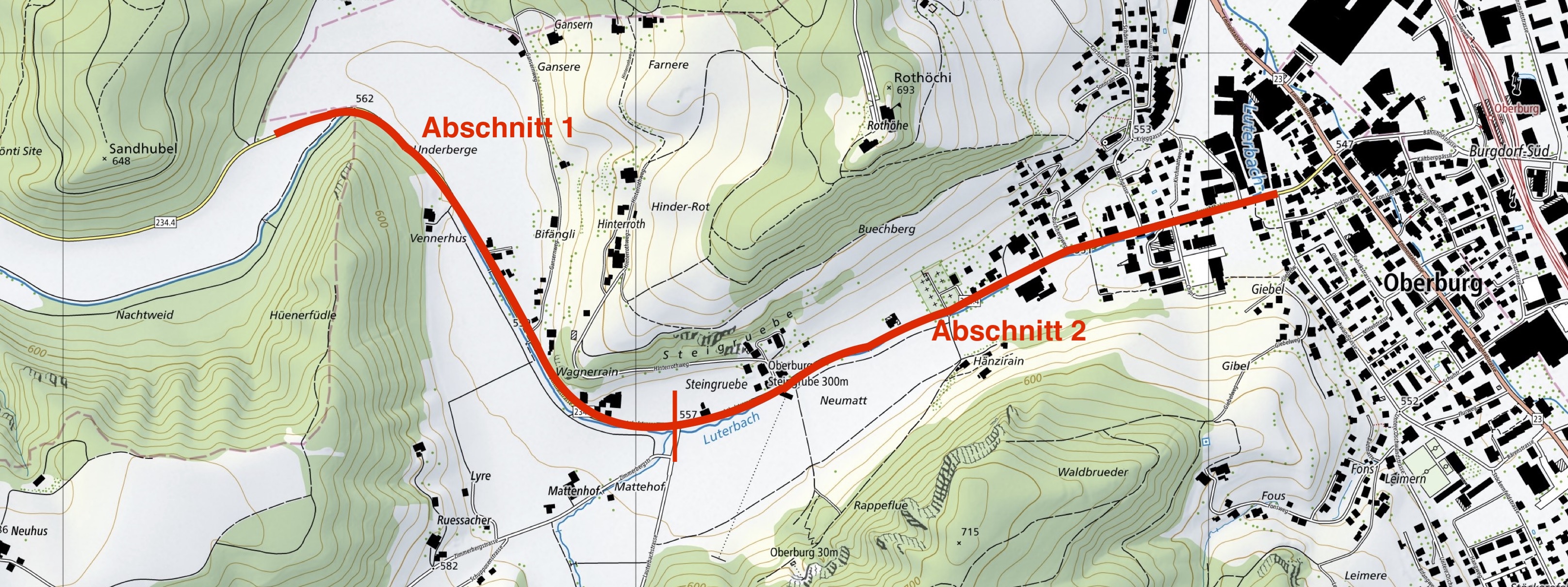

Das ursprüngliche Projekt umfasste rund 2 km der Krauchthalstrasse und erstreckte sich von der Vennerhuskurve bis zur Schwandgasse. Auf der Karte unten sind der Projektperimeter und die beiden Abschnitte rot eingezeichnet. Die Mitwirkung von November bis Dezember 2025 lieferte für die beiden Abschnitte unterschiedliche Resultate.
Abschnitt 1 - Vennerhuskurve bis Knoten Lauterbachstrasse
Der separate Radweg ist unumstritten und Gegenstand der Strassenplanauflage von November bis Dezember 2026.

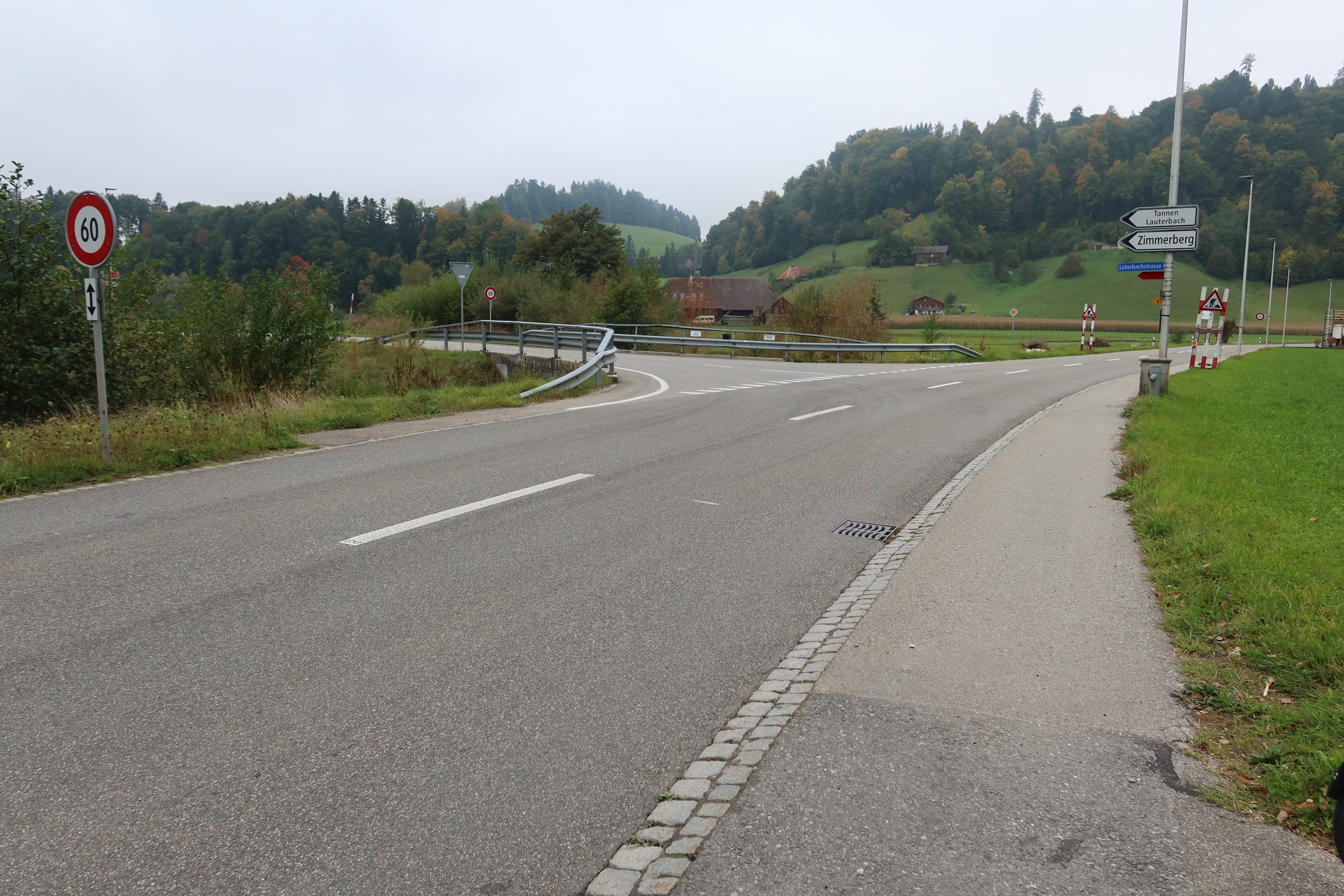

Abschnitt 2 - Knoten Lauterbachstrasse bis Schwandgasse
Die Variante des durchgehenden 2 Meter breiten Gehwegs von der Kreuzung Lauterbachstrasse bis zur Schwandgasse fand keine Mehrheit. Der Oberingenieurkreis IV wird das Projekt von Grund auf überarbeiten.

Ziele
- Verbesserung der Sicherheit für den Fuss -und Radverkehr
- Instandsetzung der Substanz
Massnahmen Vennerhuskurve bis Kreuzung Lauterbachstrasse
Im Abschnitt 1 plant der Oberingenieurkreis IV einen durchgehenden Radweg. Das Projekt umfasst die folgenden Massnahmen.

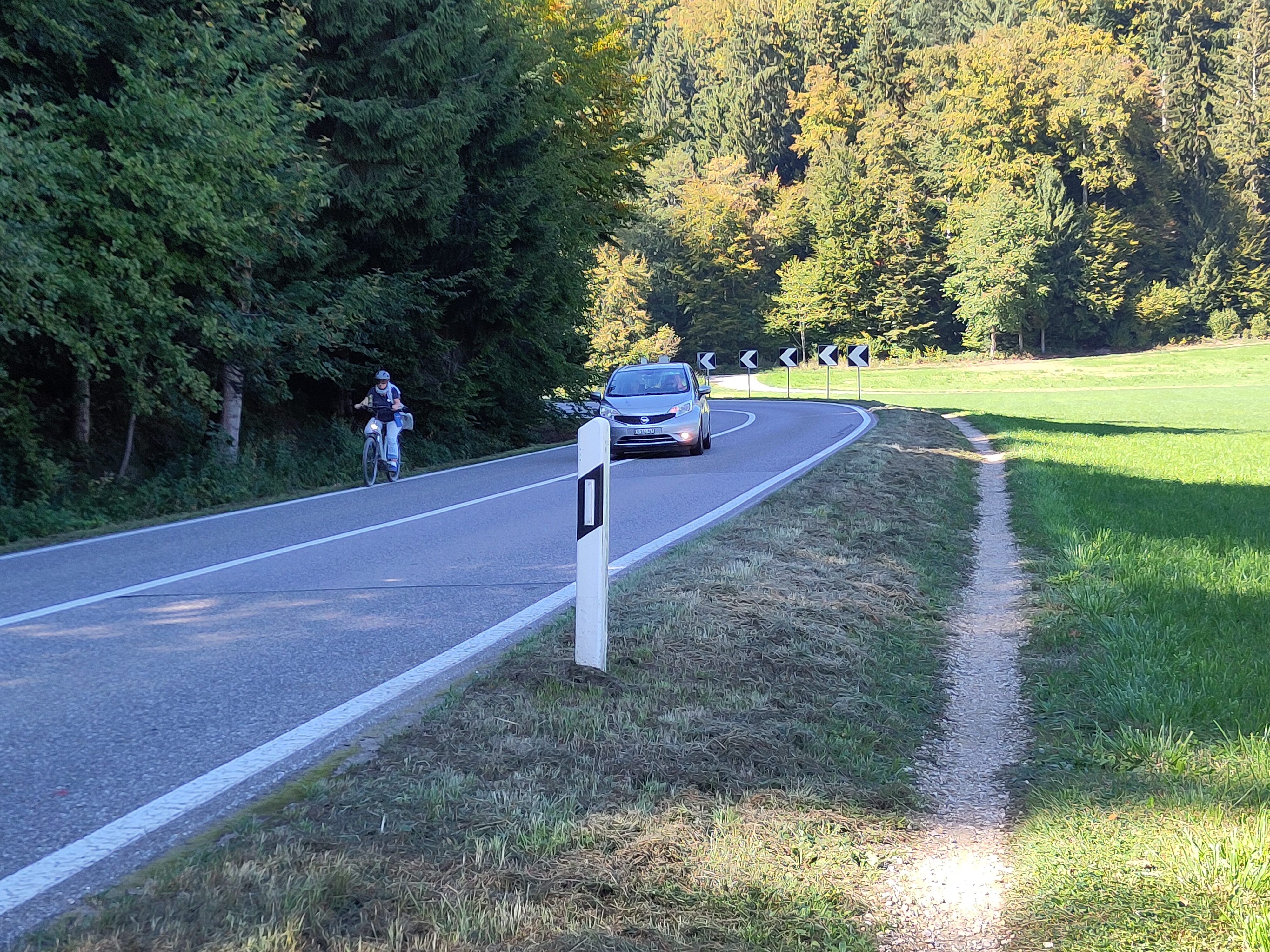

Asphaltierung des bestehenden Radwegs
Von der Kreuzung Lauterbachstrasse bis zum Vennerhus (Krauchthalstrasse 107) wird der bestehende Mergelweg asphaltiert. An der Kreuzung ist eine Abbiegehilfe geplant, so dass die Velofahrenden, die von Oberburg kommen, sicher auf den Radweg einbiegen können. Die Abbiegehilfe wird als Mehrzweckstreifen zwischen den Fahrbahnen ausgestaltet.
Neubau Radweg

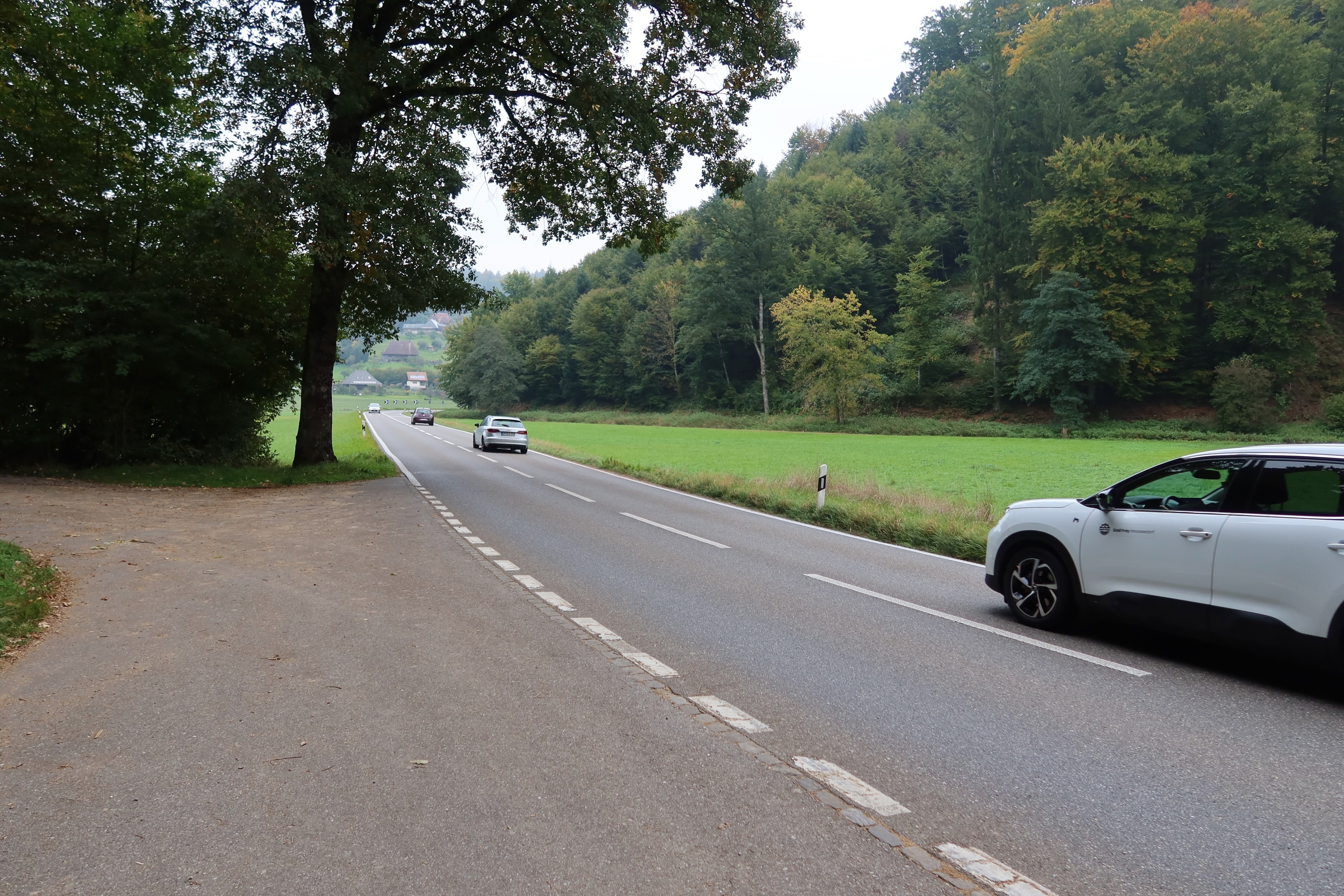

Vom Vennerhus bis zur Projektgrenze an der westlichen Seite der Vennerhuskurve wird der Radweg neu erstellt, dafür wird die Kantonsstrasse an der Engstelle der Kurve leicht verschoben. In diesem Bereich wird die Revitalisierung des Chrouchthalbaches gleichzeitig mit den Strassenbauarbeiten gemacht. Richtung Krauchthal besteht Anschluss an den bestehenden Flurweg und an die Kantonsstrasse. Ein neuer Mittelbereich auf der Kantonsstrasse wird das Einbiegen einfacher und sicherer machen.
Reduktion der Geschwindigkeit
Zur Erhöhung der Sicherheit beim Ab- und Einbiegen der Velofahrenden und der allgemeinen Sicherheit soll in diesem Abschnitt künftig Tempo 60 gelten.
Belagssanierungen
Die Strasse zwischen Vennerhus und Lauterbach wird durchgehend auf 6.30 Meter ausgebaut und ab der Krauchthalstrasse 128 mit einem lärmmindernden Belag versehen. Im ganzen Abschnitt wird der Belag auf der Strasse und – wo vorhanden – auf dem Gehweg erneuert.


Termine
- Strassenplanauflage 20. November bis 19. Dezember .2026
- Genehmigung Strassenplan Ende 2026
- Ausführungsprojekt/Submission 2027 bis 2028
- Baustart 2. Jahreshälfte 2028
