Die Alpbachbrücke zwischen Hasliberg Goldern und Reuti weist statische Mängel auf und ist in einem schlechten Zustand. Die Brücke und die anschliessenden Lehnen werden bis Ende 2027 durch eine neue Brücke mit einer direkteren Linienführung ersetzt.

Aktuell

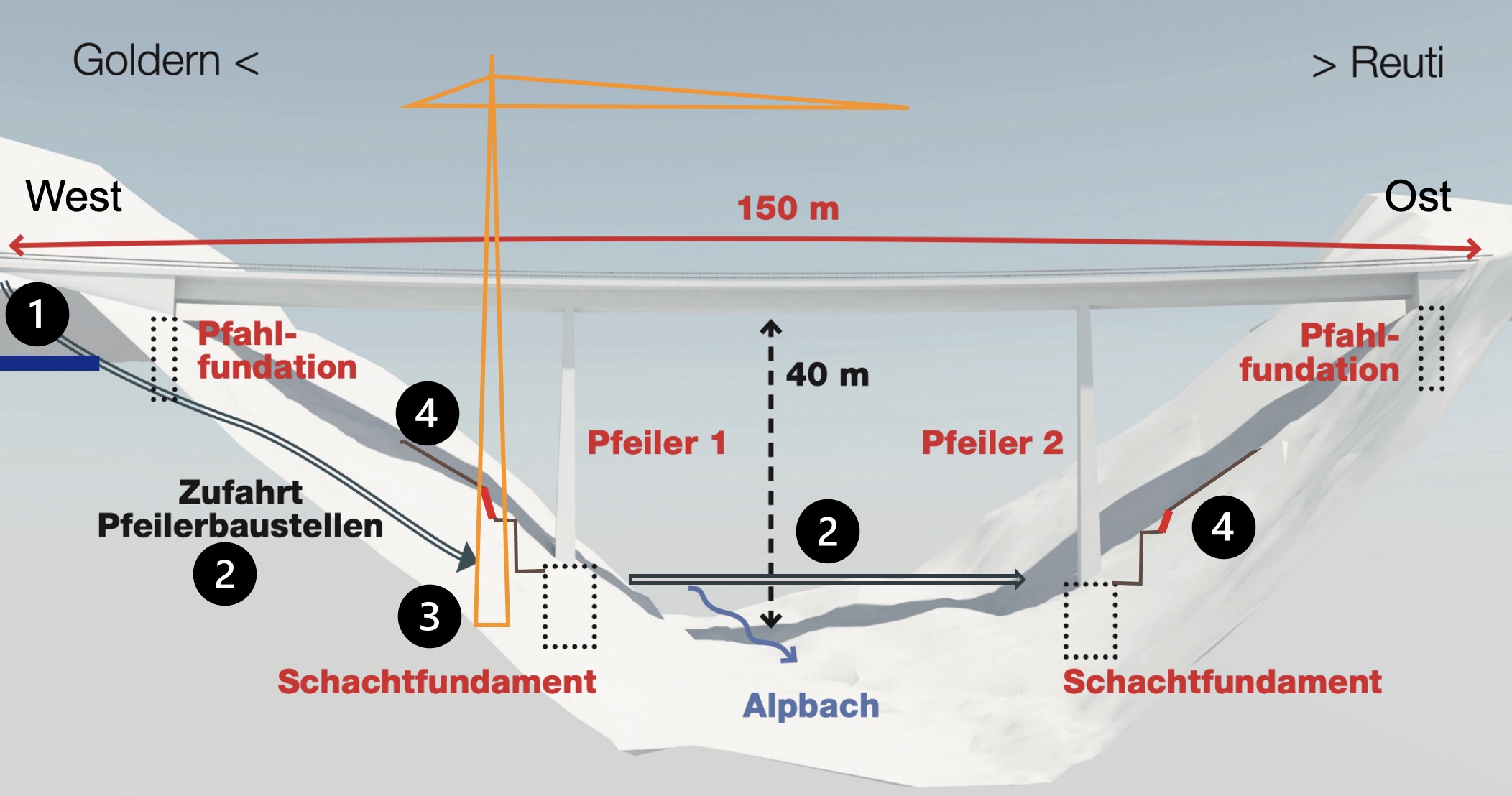

Seit dem Baustart Anfang August 2025 konzentrierten sich die Arbeiten vor allem auf die anspruchsvolle Erschliessung der Baustelle und die Vorbereitung für den Aushub der Schachtfundamente der Pfeiler. Die Ampeln bei der Engstelle Goldern – Leen kamen bisher nur sporadisch zum Einsatz. Ab 2026 werden sie auf Grund der Zunahme des Baustellenverkehrs häufiger im Einsatz sein. Nebst den Arbeiten an den Pfeilerfundamenten beginnen im Winter auch die Arbeiten an den Widerlagern. Sie erfordern den Teilabbruch der bestehenden Strasse, so dass der Verkehr bei den Brückenköpfen eingeengt wird. Bei Bedarf kommt eine Ampelanlage zum Einsatz.

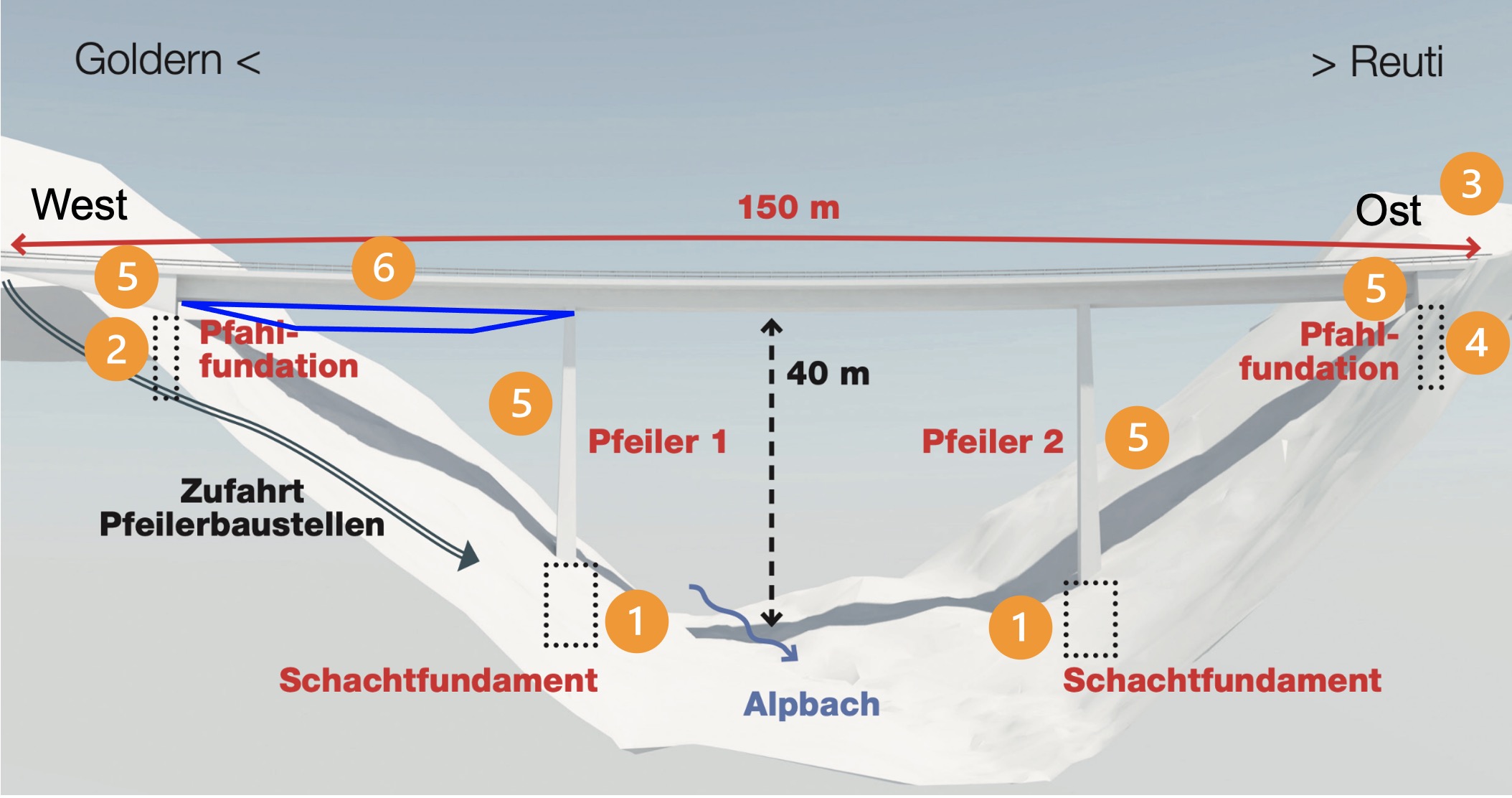

Bis zum Sommer 2026 werden sich die Arbeiten vor allem auf den Bau der beiden Pfeiler und die Fundation der Widerlager konzentrieren.

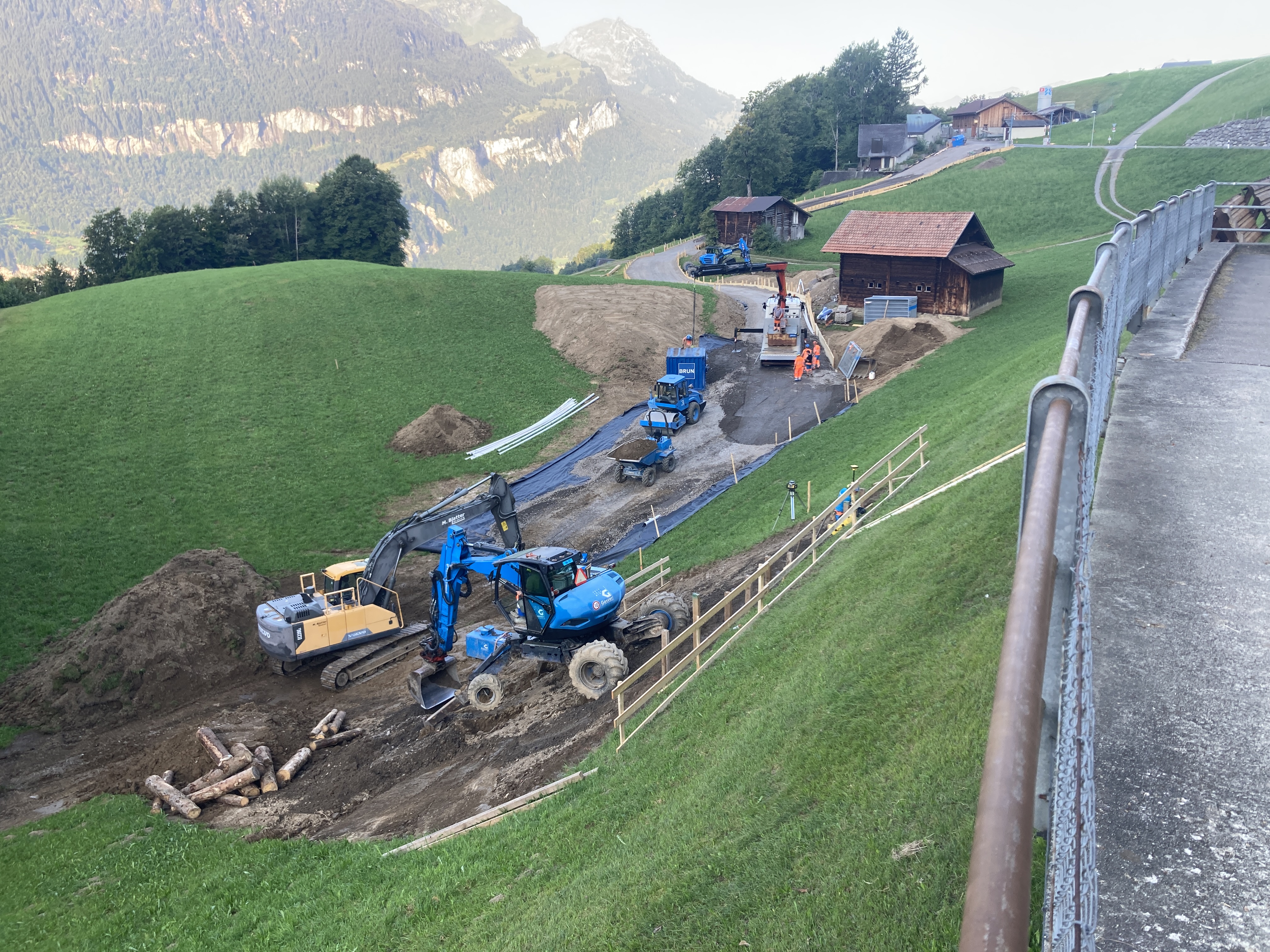

- Baustellenerschliessung Ersatz Alpbachbrücke

- Kranmontage auf Baustelle Ersatz Alpbachbrücke

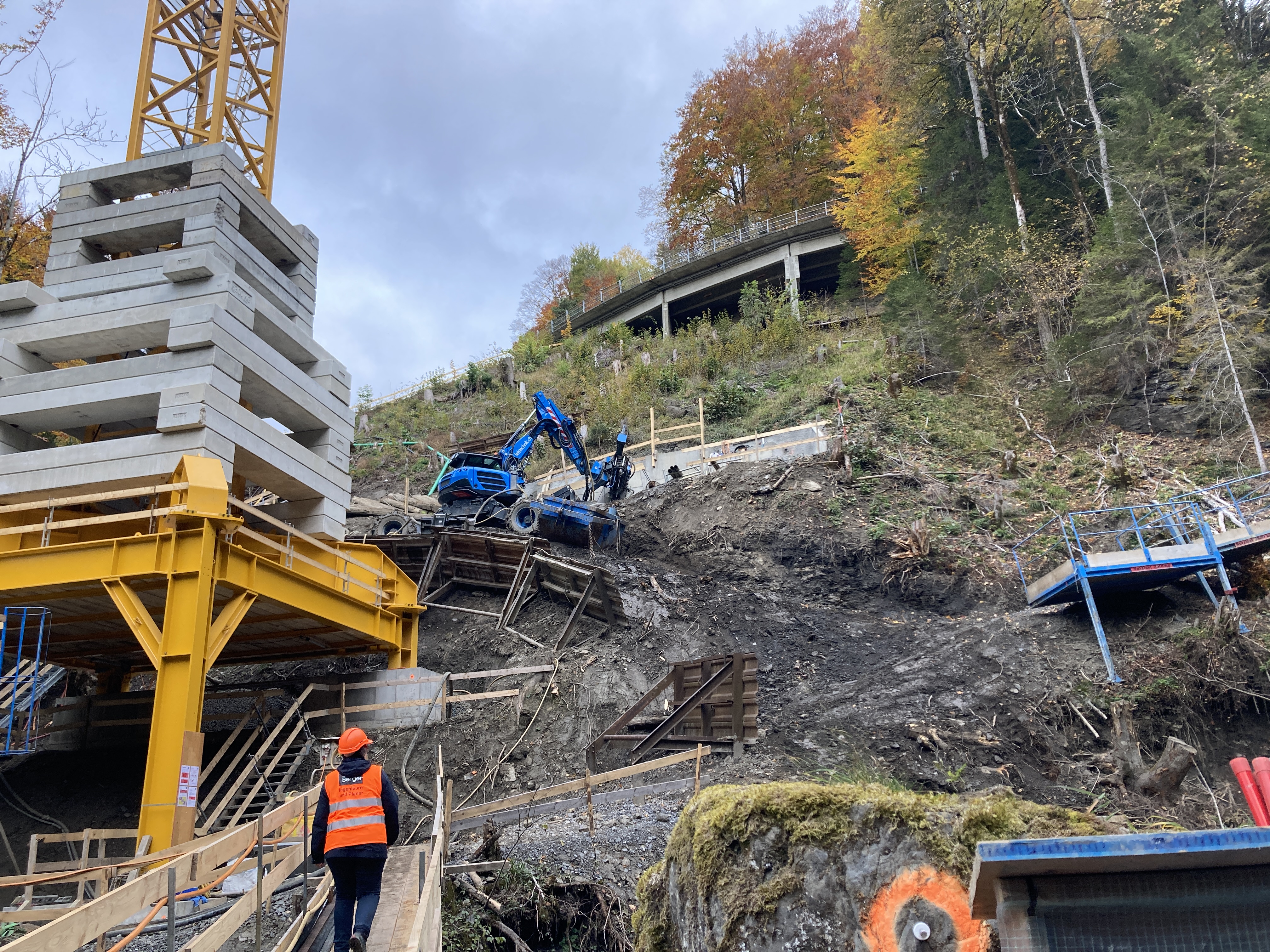

- Arbeiten im steilen Gelände auf der Baustelle Ersatz Alpbachbrücke
Ausgangslage
Die heutige Brücke der Kantonsstrasse über den Alpbach und die angrenzenden Lehnen sind über 50 Jahre alt. Die Brücke weist Probleme mit der Statik auf und ist sehr aufwändig im Unterhalt. Der rutschende Hang im Alpbachtobel schadet der Konstruktion zusätzlich. Die Alpbachbrücke wird deshalb durch einen Neubau ersetzt.
Projektbeschrieb

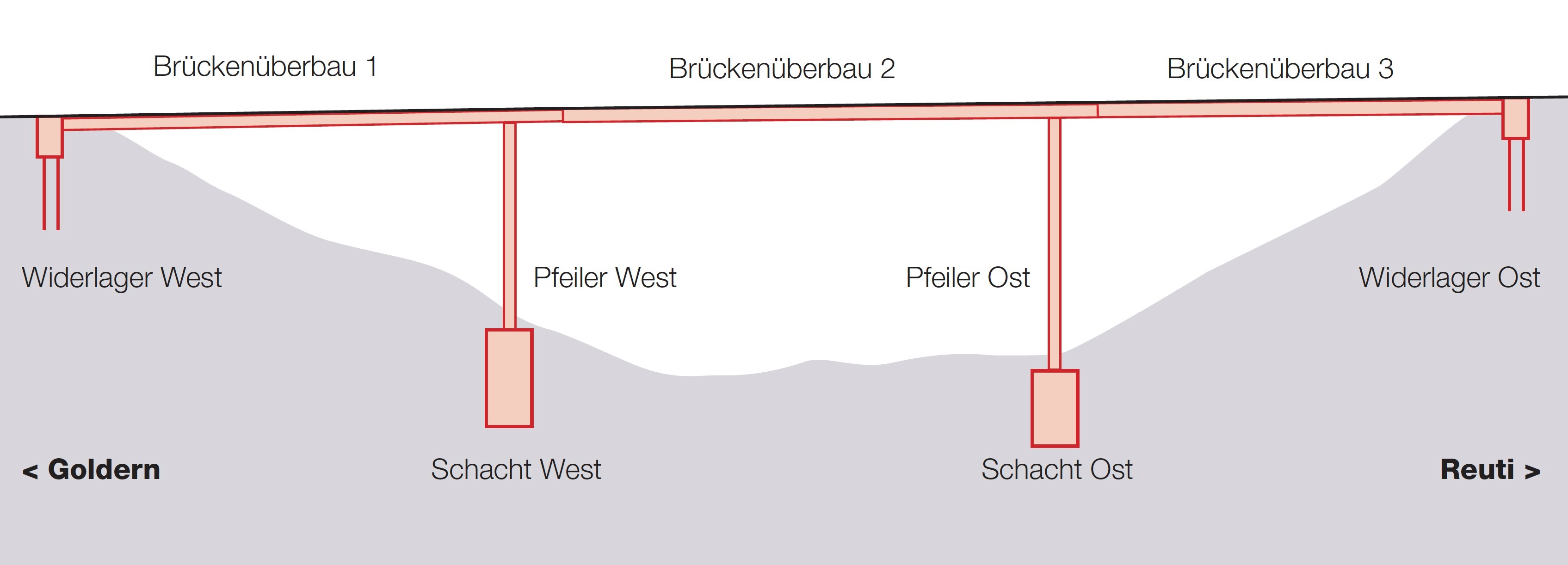

Die neue Alpbachbrücke hat beachtliche Dimensionen: 150 m lang, 10 m breit und bis zu 40 m hoch wird sie sich in direkter Linienführung über den Taleinschnitt spannen. Der Brückenüberbau besteht aus einem vorgespannten Trog und der Fahrbahnplatte. Die Betonbrücke wird auf zwei über 30 m hohen Pfeilern abgestützt, welche über 10 m tief im Hang verankert sind. Nebst den beiden 3.25 m breiten Fahrbahnen weist die Brücke ein 2 m breites Trottoir auf, über welches auch der Wanderweg von Goldern nach Reuti führt.
Termine
Die Bauarbeiten an der neuen Alpbachbrücke dauern von Mitte 2025 bis Ende 2027.

Hinweise zum Verkehr
Der Bau der neuen Alpbachbrücke löst während der zweieinhalbjährigen Bauzeit zahlreiche LKW-Fahrten aus, die alle Ortsteile von Hasliberg durchqueren.

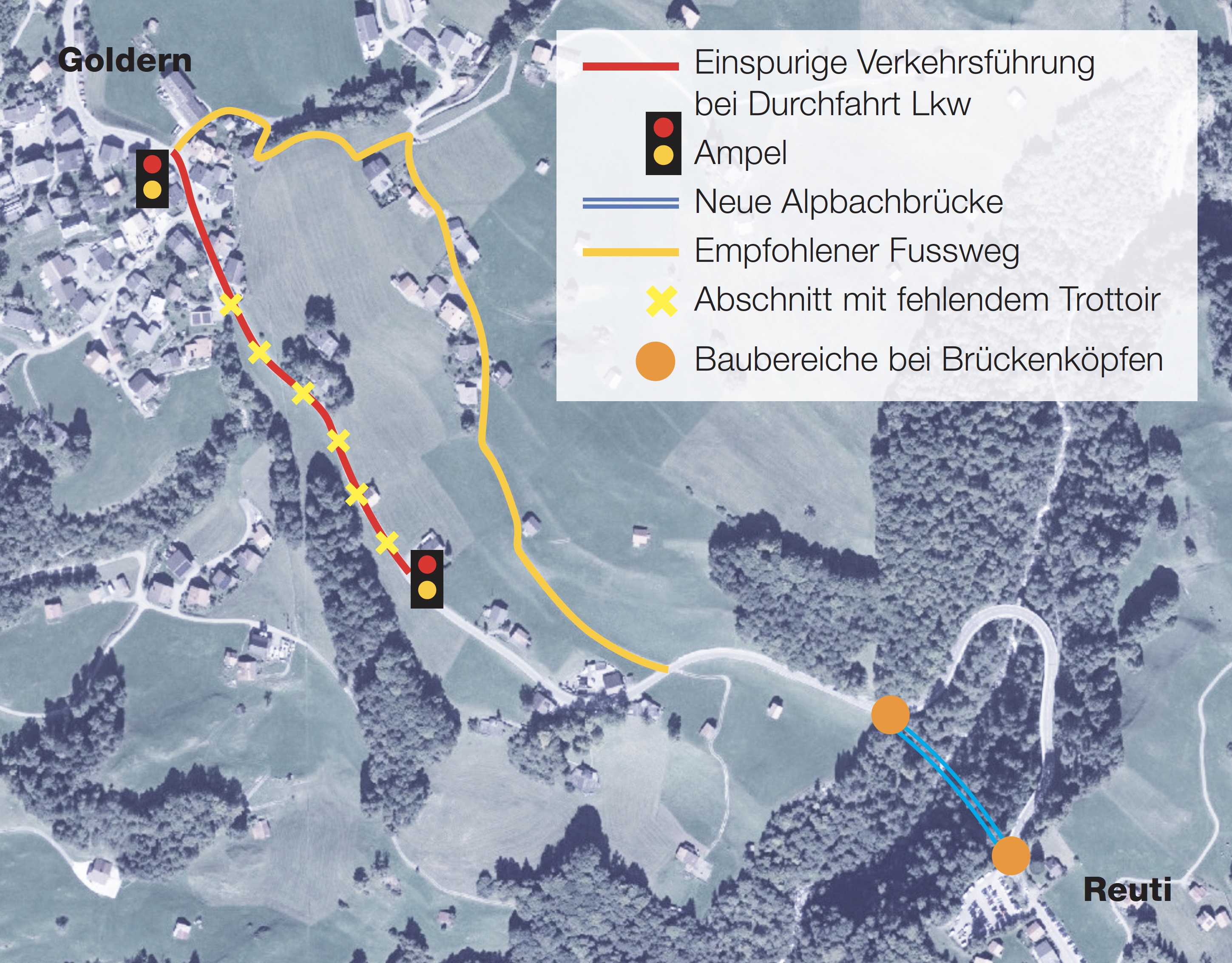

Die Engstelle zwischen Goldern und Leen wird im Einbahnverkehr mit Ampeln betrieben, wobei die Ampeln durch die Lkws aktiviert werden. In den übrigen Zeiten blinken die Ampeln orange und die Engstelle kann normal befahren werden. Anwohnende haben bei der Ausfahrt die aktuelle Grünphase zu beachten.
Da die Engstelle über kein Trottoir verfügt, wird Fussgängerinnen und Fussgängern empfohlen, den etwas weiter oben verlaufenden Wanderweg von Goldern nach Reuti zu nutzen.
Ab 2026 erfordern die Arbeiten an den Widerlagern den Teilabbruch der bisherigen Strasse, so dass der Verkehr bei den Brückenköpfen eingeengt wird. Bei Bedarf kommt zur Verkehrsregelung eine Ampelanlage zum Einsatz.
